HOME长青筑防水卷材SGW601W 长青筑高分子膜基自粘防水卷材
SGW601W 长青筑高分子膜基自粘防水卷材
Product description

产品介绍

三棵树SGW601W长青筑高分子膜基自粘防水卷材以进口高分子交叉膜为“胎基”,与*的自粘沥青胶料、隔离膜组成的自粘防水卷材。该卷材具有整体稳定性好、自愈性能*、搭接可靠方便等特点,同时还能够与水泥砂浆或橡胶沥青涂料牢固粘结。

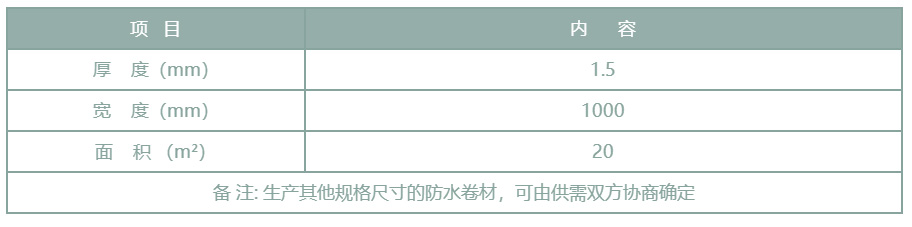

包装规格

粘结表面可分为单面粘合(S),双面粘合(D)。


应用范围

广泛用于各类建筑的非暴露层面、地下和室内工程,以及明挖地铁、遂道、水池、水渠等工程防水,尤其适用于不准动用明火的工程。


产品特点

01粘结力强:采用*的湿粘技术,物理卯榫和化学反应的协同作用使卷材能够有效与建筑结构形成整体,粘接牢固,卷材出现任何局部破坏,水都会被限定在很小的范围内,不窜流

02高强度交叉膜性能*:具有抗穿刺力强、耐钉杆撕裂强度高、耐撕裂性优、延伸率高、尺寸稳定性好、抗紫外线能力强和耐低温性能优等特点

03施工工期短:采用湿铺施工,可在潮湿甚至未找平基面均可施工,无须底涂,施工自由度高,不受天气影响,雨季施工时,优势更加突出,是保障工期的最强有力的“武器”

04良好的“自愈”功能:采用特殊配方,自粘胶层自愈能力强,能够弥补混凝土只有刚性防水的不足,达到刚柔相济的双重防水效果

05安全环保:施工过程中省去溶剂和燃料,避免环境污染和消防隐患,节约资源


施工运用

基层处理→配置水泥素浆→弹基准线试铺→撕开卷材底部隔离纸→刮涂水泥素浆→卷材铺贴→辊压排气→搭接封边、收头密封→成品养护及保护→保护隔离层施工

1、基层处理:清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。尤其铲除排水口、烟囱、管壁上的水泥砂浆等附着物;阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm。基面若有明水,扫除即可施工。

2、配置水泥素浆:按水泥:水=2:1(重量比)。先按比例将水倒入原已备好的拌浆桶,再将水泥放入水中,浸泡15~20min并充分浸透后,把桶面多余的水倒掉,用电动搅拌机进行搅拌,搅拌时间5min以上。

3、弹基准线试铺:根据施工现场状况,进行合理定位,确定卷材铺贴方向,在基层上弹好卷材控制线,依循流水方向从低往高进行卷材试铺。

4、撕开卷材底部隔离纸:卷材试铺后,先将要铺贴的卷材剪好,反铺于基面上 ( 即是底部隔离纸朝上 ),撕剥去卷材隔离纸。撕剥时,已剥开的隔离纸宜与粘结面保持 45 ~ 60°的锐角,防止拉断隔离纸,尽量保持在自然松弛状态,但不要有皱折。

5、刮涂水泥素浆:其厚度视基层平整情况而定,一般为 2 ~ 3mm,过薄达不到*粘接效果,过厚则水泥素浆堆积开裂。刮涂时应注意抹平、压实。刮涂水泥素浆的宽度比卷材的长、短边宜各宽出 100mm,并在刮涂过程中注意保证平整度。

6、卷材铺贴:(1)滚铺法:将卷材对准基准线试铺,在约 5m 长处用裁纸刀将隔离纸轻轻划开,注意不要划伤卷材,将未铺开卷材隔离纸从背面缓缓撕开,同时将未铺开卷材沿基准线慢慢向前推铺。边撕隔离纸边铺贴。铺贴好后再将前面试铺剩余的约 5m 长卷材卷回,依上述方法粘贴在基层上。(2)抬铺法:把已剪好的卷材反铺于基面上(即是底部隔离纸朝上),待剥去卷材全部隔离纸后,再将水泥素浆刮涂在卷材粘结面和基面待铺位置,然后分别由两人从卷材的两端配合抬起,翻转和铺贴在待铺位置上。卷材与相邻卷材之间为平行搭接,待长、短边搭接施工时再揭除上下卷材搭接隔离膜。

7、辊压排气:待卷材铺贴完成后,用软橡胶板或辊筒等从中间向卷材搭接方向另一侧刮压并排出空气,使卷材充分满粘于基面上。搭接铺贴下一幅卷材时,将位于下层的卷材搭接部位的隔离纸揭起,将上层卷材对准搭接控制线平整粘贴在下层卷材上,刮压排出空气,充分满粘。

8、搭接封边、收头密封:(1) 单面粘卷材搭接边施工:短边相邻卷材之间为平行搭接,用胶粘带盖条加温粘结。长边为加温自粘搭接,搭接宽带不小于 80mm。大面积铺贴完成后 24 小时再进行搭接边施工,施工时清理干净搭接边部位的泥浆及灰尘,再揭除上下卷材搭接隔离膜(短边不用撕隔离膜),用热风枪边加温边粘结。(2) 双面粘卷材搭接边施工:直接将上下卷材搭接处的隔离膜撕开,长、短边搭接宽度:不小于 80 ㎜。

9、成品养护及保护:晾放 24 小时至 48 小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短)。高温天气下,防水层应防止暴晒,可用遮阳布或其他物品遮盖。

10、保护隔离层施工:卷材铺贴完成并经检查合格后,应将防水层表面清扫干净,并根据设计要求进行防水保护层施工。


贮存与运输

●运输与贮存时,不同类型、规格的产品应分别堆放,不应混杂。避免日晒雨淋,注意通风。

●贮存温度不应高于45℃,卷材平放贮存时码放高度不超过五层,立放贮存时单层堆放。

●运输时防止倾斜或侧压,必要时加盖苫布。

●在正常运输、贮存条件下,保质期自生产之日起为一年。


注意事项

●雨天、雪天、五级以上大风天不得施工。

●施工环境气温不宜低于 5°C。

●湿铺防水卷材应避免水泥浆污染搭接部位,需对接茬、甩茬部位应做好隔离保护。

●湿铺材料应做好合理施工计划,材料铺贴完成,避免在水泥浆固化前,来回踩动。
